试题一 📖 案例正文

某银行拟建设数据中心,该项目涉及数据中心基础设施、网络、硬件、软件、信息安全建设等方面工作。A公司作为该项目承建商,任命了张伟担任该项目的项目经理。张伟从相应的技术服务部门(网络服务部、硬件服务部、软件服务部、信息安全服务部)分别抽调了技术人员加入该项目。这些技术人员大部分时间投入本项目,小部分时间参与公司的其他项目。由于公司没有基础设施方面的技术能力,因此将本项目的基础设 施建设工作外包给了B公司。张伟认为,该项目工作内容复杂,涉及人员较多,干系人管理很关键,作为项目经理,自己应投入较大精力在管理干系人参与上。

首先,张伟经过分析,建立了干系人名册,主要人员包括客户方的4名技术人员、3名中层管理人员、2名高管和项目团队人员以及A公司的2名高管。

项目实施过程中,张伟发现B公司的技术人员的工作质量经常不能满足要求,工作进度也有所延迟,当问及B公司的相关负责人时,他们表示对此并不知情。A公司各技术服务部门的负责人还向张伟抱怨说,他们抽调了大量技术人员参与该项目,但却无法掌控他们的工作安排,也不知道他们的工作绩效;部分团队成员对项目工作表达了不满,认为这个项目占用了他们太多时间,绩效考评结果却偏低。

项目进行到第3个月时,由于银行方内部机构改革,银行方的项目接口负责人和对接部门发生变化,但张伟在向新的接口人对接的同时,也把项目相关情况汇报给原接口负责人,导致对方很不满意。
【问题1】(10分)请指出项目干系人管理方面存在哪些问题。
✅ 参考答案:
管理干系人参与存在以下问题:

(1)张伟个人识别干系人不妥,应与团队成员、相关专家一起进行。

(2)干系人识别不全面,如缺少B公司人员。

(3)干系人识别未反复进行。

(4)未编制干系人参与计划。

(5)管理干系人参与存在问题,未及时处理干系人关注点,导致干系人不满。

(6)未能有效调动干系人参与项目。

(7)监督干系人参与存在问题,干系人发生变化后,未及时更新管理干系人参与策略。
【问题2】(6分)结合案例,编制一份干系人参与计划。
✅ 参考答案:

<p><span style="color: rgb(102, 102, 102); background-color: rgb(249, 249, 249); font-size: 14px; font-family: 宋体;">本项目干系人参与计划如下:</span></p><p><img src="/media/uploads/3f2d5f9177df4425bfc2dcaaebc15ad2.png" alt="" data-href="" style=""/></p>
【问题3】(5分)结合案例,请将下面(1)~(5)处的正确选项填写在答题区的对应栏内。管理干系人参与过程的工具与技术包括(1)(2)(3)(4)和(5)。 A.专家判断 B.沟通技能 C.干系人参与度评估矩阵 D.人际关系与团队技能 E.决策 F.基本规则 G.会议 H.数据收集技术 I.数据表现技术
✅ 参考答案:
<p>管理干系人参与存在以下问题:</p><p>(1)张伟个人识别干系人不妥,应与团队成员、相关专家一起进行。</p><p>(2)干系人识别不全面,如缺少B公司人员。</p><p>(3)干系人识别未反复进行。</p><p>(4)未编制干系人参与计划。</p><p>(5)管理干系人参与存在问题,未及时处理干系人关注点,导致干系人不满。</p><p>(6)未能有效调动干系人参与项目。</p><p>(7)监督干系人参与存在问题,干系人发生变化后,未及时更新管理干系人参与策略。</p>
【问题4】(4分)结合案例,指出干系人绩效域的预期目标。
✅ 参考答案:
干系人绩效域的预期目标主要包含:

(1)与干系人建立高效的工作关系;

(2)干系人认同项目目标;

(3)支持项目的干系人提高了满意度,并从中收益;

(4)反对项目的干系人没有对项目产生负面影响。

解析:无

试题二 📖 案例正文

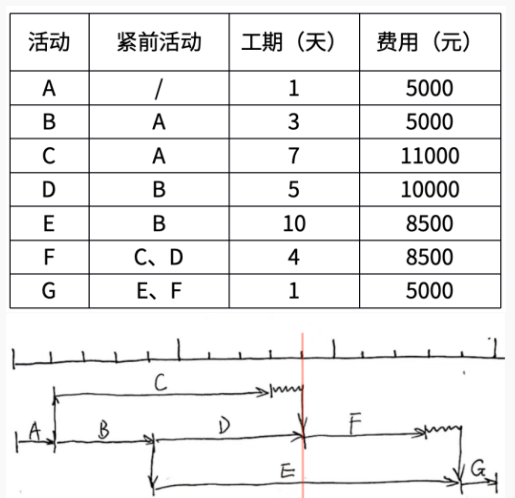

<p>某项目活动信息如下表所示:</p><p><img src="/media/uploads/155b439e16cb4680bd0202832db51e56.png" alt="" data-href="" style=""/></p>
【问题1】(10分)计算项目关键路径,总工期和BAC。
✅ 参考答案:
<p>项目的关键路径为A-B-E-G 总工期为15天;BAC=5000+5000+11000+10000+8500+8500+5000=53000元。</p><p><img src="/media/uploads/3d1dd334406f47c5a4444b802f07360b.png" alt="" data-href="" style=""/></p><p> &nbsp;<img src="/media/uploads/dd0b94fa85df40f3bfbff394a3cd2590.png" alt="" data-href="" style=""/></p>
【问题2】(7分)第9天结束时,活动A、B、C均已完工,活动D完成了90%,活动E完成了60%,活动F和G尚未开始。项目实际花费了31500元。 请计算项目的AC、EV、PV、CV、SV,并判断项目绩效情况。
✅ 参考答案:
<p style="text-align: justify;"><span style="font-size: 14px; font-family: 宋体;">AC=31500(元)</span></p><p style="text-align: justify;"><span style="font-size: 14px; font-family: 宋体;">PV=PV(A)+PV(B)+PV(C)+PV(D)+PV(E)*50%=5000+5000+11000+10000+8500*50%=35250(元)</span></p><p style="text-align: justify;"><span style="font-size: 14px; font-family: 宋体;">EV=PV(A)+PV(B)+PV(C)+PV(D)*90%+PV(E)*60%=5000+5000+11000+10000*90%+8500*60%=35100(元)</span></p><p style="text-align: justify;"><span style="font-size: 14px; font-family: 宋体;">CV=EV-AC=35100-31500=3600&gt;0,所以成本节约</span></p><p style="text-align: justify;"><span style="font-size: 14px; font-family: 宋体;">SV=EV-PV=35100-35250=-150&lt;0,所以进度滞后</span></p><p style="text-align: justify;"><img src="/media/uploads/e3d81eed05754f4084a9cdc9069f6d3f.png" alt="" data-href="" style=""></p>
【问题3】(3分)如果项目偏差10%以内认为是正常的,请判断该项目是否需要纠偏?
✅ 参考答案:
项目的关键路径为A-B-E-G 总工期为15天;BAC=5000+5000+11000+10000+8500+8500+5000=53000元。image.pngimage.png
【问题4】(5分)假如该项目遇到技术困难,最悲观完工时间预计为20天;如项目进展顺利,则最快可在8天内完工;综合各种情况,最可能完成时间为14天,请计算该项目16天后完工的概率。
✅ 参考答案:

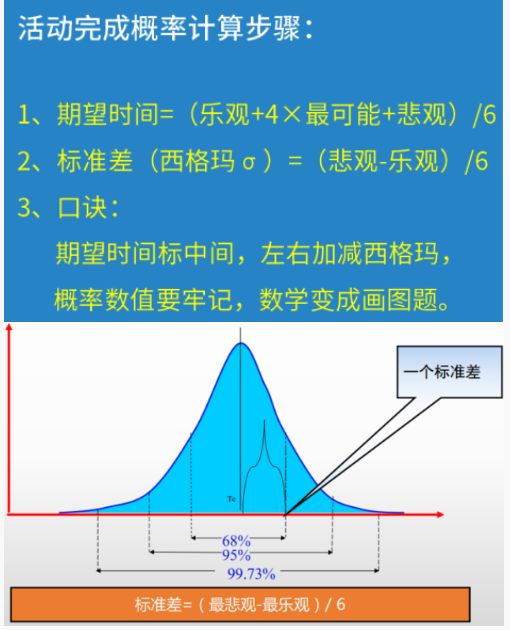

<p>项目的关键路径为A-B-E-G 总工期为15天;BAC=5000+5000+11000+10000+8500+8500+5000=53000元。</p><p><img src="/media/uploads/ab43e7aa6522421db2e5297324e02c8a.png" alt="" data-href="" style=""/></p>

试题三 📖 案例正文

某物流公司因业务需要,拟建设一套智慧物流平台信息系统,并对项目建设进行了公开招标,A公司长期从事系统集成项目,但并不具备智慧物流平台信息系统的开发经验。在参与此项目的招投标时,虽然认为项目风险较大,但为了企业的业务发展,还是觉得应该投标,并最终中标。张工被任命为该项目的项目经理。项目之初,根据合同中的相关条款,张工在计划阶段简单地描绘了项目的大致范围,列出了项目应当完成的工作,然后发布了项目章程。

考虑到该公司对此类项目尚无成熟案例,他认为做好项目风险管理很重要,就参照以前的项目模板,编制了一个项目风险管理计划,经公司领导签字后就下发各小组实施。但随着项目的进行,各成员发现项目中面临的问题与风险管理计划缺乏相关性,就按照各自理解对实际风险采取应对措施,导致项目绩效较差;同时在项目进展过程中,物流公司各部门经常性地提出一些小需求,本着让客户满意的原则,张工都安排团队成员一一进行了满足,到项目后期,张工发现系统功能实现与初期的项目需求相去甚远,未能按期交付系统,项目款项也迟迟不能收回。
【问题1】(12分)请指出张工在该项目整合管理和风险管理方面存在哪些问题?
✅ 参考答案:
1.整合管理方面存在问题如下:

(1)项目章程由张工发布不妥,应由公司高层或发起人发布。

(2)未制订项目管理计划,以指导、监控项目工作。

(3)变更未走变更流程。

(4)未对项目工作进行有效监控,导致未能按期交付系统,项目款项迟迟不能收回。

2. 风险管理方面存在以下问题:

(1)在没有成熟案例的情况下,参照以前模板编制的风险计划不妥,偏离项目实际情况。

(2)风险管理计划应该全员参与编制,必要时邀请相关专家以及干系人参与。

(3)没有进行风险识别,并导致实际出现的问题与风险管理计划没有相关性。

(4)没有对风险进行定性和定量分析。

(5)未制订风险应对计划,按照各自理解对实际风险采取应对措施。

(6)管理过程中缺乏对风险的监督和控制。
【问题2】(5分)结合案例,说明整体风险应对策略有哪些?
✅ 参考答案:
1.整合管理方面存在问题如下:

(1)项目章程由张工发布不妥,应由公司高层或发起人发布。

(2)未制订项目管理计划,以指导、监控项目工作。

(3)变更未走变更流程。

(4)未对项目工作进行有效监控,导致未能按期交付系统,项目款项迟迟不能收回。

2. 风险管理方面存在以下问题:

(1)在没有成熟案例的情况下,参照以前模板编制的风险计划不妥,偏离项目实际情况。

(2)风险管理计划应该全员参与编制,必要时邀请相关专家以及干系人参与。

(3)没有进行风险识别,并导致实际出现的问题与风险管理计划没有相关性。

(4)没有对风险进行定性和定量分析。

(5)未制订风险应对计划,按照各自理解对实际风险采取应对措施。

(6)管理过程中缺乏对风险的监督和控制。
【问题3】(3分)结合案例,请指出适用于实施定量风险分析过程的数据分析技术有哪些。
✅ 参考答案:
1.整合管理方面存在问题如下:

(1)项目章程由张工发布不妥,应由公司高层或发起人发布。

(2)未制订项目管理计划,以指导、监控项目工作。

(3)变更未走变更流程。

(4)未对项目工作进行有效监控,导致未能按期交付系统,项目款项迟迟不能收回。

2. 风险管理方面存在以下问题:

(1)在没有成熟案例的情况下,参照以前模板编制的风险计划不妥,偏离项目实际情况。

(2)风险管理计划应该全员参与编制,必要时邀请相关专家以及干系人参与。

(3)没有进行风险识别,并导致实际出现的问题与风险管理计划没有相关性。

(4)没有对风险进行定性和定量分析。

(5)未制订风险应对计划,按照各自理解对实际风险采取应对措施。

(6)管理过程中缺乏对风险的监督和控制。
【问题4】(5分)简述整合管理的目标。
✅ 参考答案:
1.整合管理方面存在问题如下:

(1)项目章程由张工发布不妥,应由公司高层或发起人发布。

(2)未制订项目管理计划,以指导、监控项目工作。

(3)变更未走变更流程。

(4)未对项目工作进行有效监控,导致未能按期交付系统,项目款项迟迟不能收回。

2. 风险管理方面存在以下问题:

(1)在没有成熟案例的情况下,参照以前模板编制的风险计划不妥,偏离项目实际情况。

(2)风险管理计划应该全员参与编制,必要时邀请相关专家以及干系人参与。

(3)没有进行风险识别,并导致实际出现的问题与风险管理计划没有相关性。

(4)没有对风险进行定性和定量分析。

(5)未制订风险应对计划,按照各自理解对实际风险采取应对措施。

(6)管理过程中缺乏对风险的监督和控制。
